您好,欢迎访问江苏瀚明建设工程有限公司官网!专业从事台北沉管施工,台北沉管安装,台北沉管工程,台北水下管道安装,台北水下管道铺设等工程。

专业提供沉管施工沉管安装沉管工程等施工与建设

全国咨询热线:

13914649988

您所在的位置:首页>>工程展示>>沉管施工 >> 正文浏览
正文详情

污水过江管道钢管沉管施工办法

发布日期:2024-02-04    人气:24442    栏目:沉管施工

污水过江管道钢管沉管施工办法

江苏瀚明建设工程有限公司

沉管施工团队期待与您的合作

一、施工准备及测量放样工程开工前,进行以下的测设工作:测设管道坡度、管道中间线/开挖沟槽边线及附属构筑物的位置。

二、钢管管沟土方开挖及运输

(一)、根据土质、地下水位、地下及地上构筑物以及施工环境等情况。沟槽的开挖采用机械、人员相结合的形式进行,挖掘机械采用挖泥船,运输土方利用自卸汽车配合。

(二)、为加快工程进度,沟槽开挖及其它土方工程都以挖泥船施工为主,挖到距设计标高 20-750px 后由人工检平,避免超挖、扰动土基。需转运的土方采用自卸汽车运土。

(三)、基坑开挖时,尽量考虑土方平衡,以尽量减少土方外运的数量,土方平衡以详细的基坑断面平衡计算来实现,多余的弃土采取随挖随运走,以减少占用场地影响施工和交通。

(四)、基坑开挖分层、分段依次进行,层层下挖。

(五)、开挖沟槽的余泥应抛在与河流相交沟槽断面的下游。回填后,多余的土不得堆积在河道内。

(六)、沟槽挖好后,应测量槽底高程和沟槽横断面,水下开挖沟槽的允许偏差应符合规定

三、垫层基础

(一)、粗砂碎石垫层按基础的结构尺寸,测量放样出垫层面标高,每 4-5 米设置高程 控制桩。按垫层面标高挂线,人工摊铺垫层混合料,检平垫层面,人 工夯实或用打夯机夯压密实。粗砂碎石垫层需分层夯实,每层 375px, 密实度符合规范要求。

(二)、抛填角石基础 过河管管顶以上 750px 到河床然低面及管底以下 750px 2500px 处 采用抛填角石处理,具体施工方法参见顶管施工方法及技术措施部分 的软基处理施工。

 四、管道安装

(一)、垫层基础完成施工后,即可开始管道的安装,复测基础 面标高符合设计规范要求后,在垫层基础面上测量放样,测放出检查 井的中间点及管道中线,根据检查井中间点及管道中线挂设管道边 线,利用边线来控制管道的走向和高程。

 (二)、管道的制作成型与开挖沟槽同时进行或提前制作与组装。 组装的钢管逐段进行水压试验,合格后方可进行管段防腐处理。

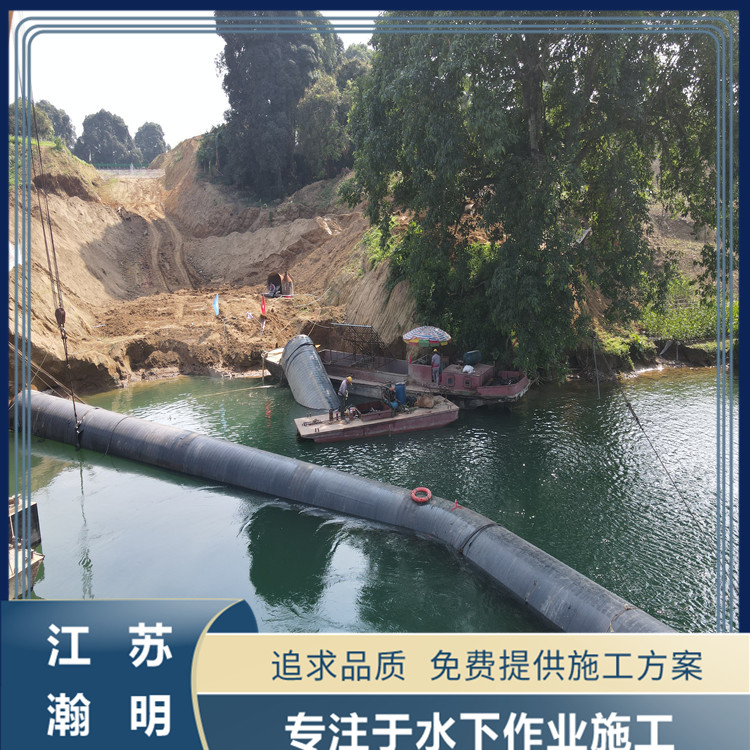

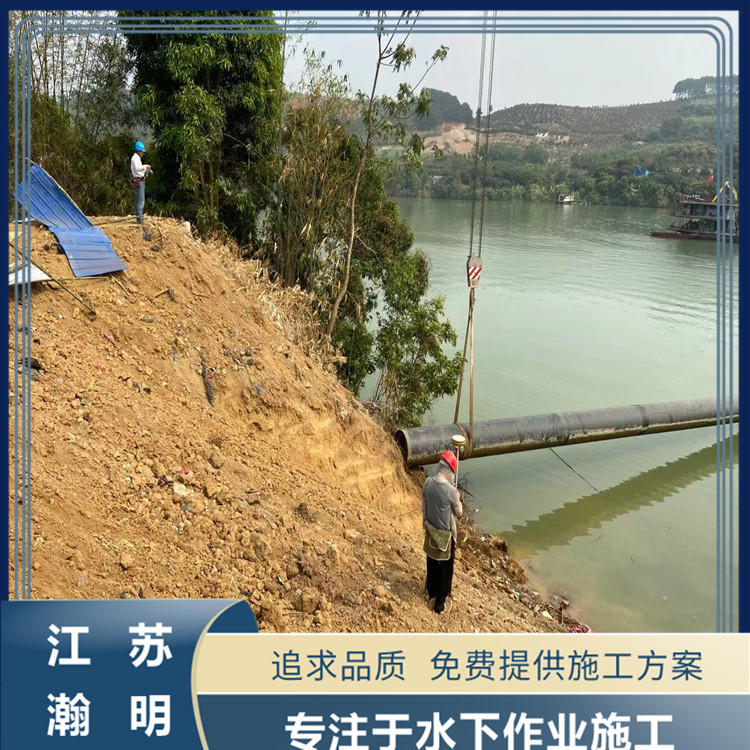

(三)、管道采用整体浮运,下水前管道两端管口采用堵板封堵, 并在堵板上设置进水管、排气管和阀门。管在水中采用浮运时,应保 护外防腐层不受损坏,当外防腐层局部损坏时应及时修补。按设计图 纸要求,采用预制管构件,按设计管道尺寸、质量要求,验收预制管 (钢管的管道防腐处理在加工厂完成,验收合格后再运到现场安装, 焊接部位的防腐处理则在现场焊接完成后同步完成)。预制管机械运输到现场基坑旁边,人工配合管道就位、安装。

(四)、管下沉时应注意事项: 1、测量定位准确,并在下沉中经常校测; 2、管道充水时同时排气; 3、下沉速度不得过快; 4、两端起重设备在吊装时应保持管道水平,并同步沉放于槽底就位,将管道稳固后,再撤走起重设备。

(五)、下管以后,对线校正。检查管底与沟底接触的均匀程度和紧密性,管下如有冲刷,应采用砂或砾石填铺。

(六)、管道稳定后,再复核一次流水高程,并检查接口情况,发现问题及时采取措施处理。

五、砌井 倒虹钢管检查井砌筑参照明开挖管段检查井施工部分。

六、管道试压

 (一)、试压前必须先回填部分胸膛土后压管,防止管道弯形弓 起。

(二)、管段两端均封以试压堵板,由自来水管引水向试压管道通 水,用试压泵进行加压。 (三)、管道注满水后,保持 0.20.3Mpa 水压比较浸泡,浸泡不 少于 48h,管道试压时,要逐步平稳升压,每次升压 0.20.5Mpa,检查 所有接口,封板,排气阀等然后继续升压到设计规定的试验压力。

(四)、水压试验前必须先进行自试,水压试验时,要进行统一指 挥,明确分工,对封板,各个接口等派专人负责检查监视,明确规定发 现问题的联络信号。

(五)、试压时管端、支撑等部位均不得站人,发现问题检查时要 在停止升压的情况下进行。 (六)、工程的施工及竣工验收均按 GB50268-97<<给排水管道工 程施工及验收规范>>要求进行。

 七、回填

(一)、闭水试验通过后即进行回填,为保证回填的密实度,管 道两侧同时回填,回填时两侧高差不超过 1250px

(二)、回填时,应投抛砂砾石将管道固定后,再均匀回填沟槽。 水下部位的沟槽应连续回填满槽,水上部位应分层回填夯实。

江苏瀚明建设工程有限公司

沉管施工团队期待与您的合作

点击主页了解详情

服务热线139-1464-9988

相关标签:
【污水过江管道钢管沉管施工办法相关产品】
水下法兰安装

水下法兰安装
取排水管道安装

取排水管道安装
水下管道安装

水下管道安装
水下管道安装

水下管道安装
水下取水头安装

水下取水头安装
